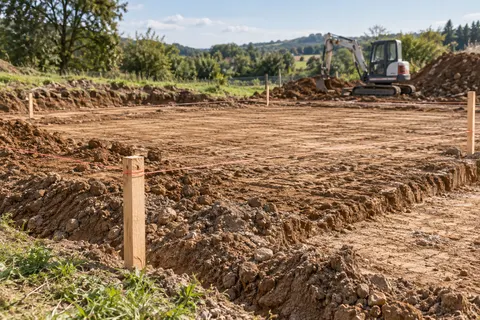

Poser un état initial du terrain
Réunissez le plan de parcelle, les limites connues, les altitudes, les réseaux repérés et les observations disponibles sur les pentes, fossés, remblais, arbres et bâtiments voisins. Demandez qui réalise l’implantation et quel plan daté sert de référence. Gardez une copie des repères matérialisés avant terrassement et signalez toute disparition ou différence de niveau.
La carte de Géorisques sur le retrait-gonflement des argiles donne une information de contexte, pas la nature exacte du sol à l’emplacement de la maison. Comparez la parcelle, l’implantation et le projet aux sondages et conclusions du rapport géotechnique. Si la maison, son emplacement ou les niveaux changent, demandez au concepteur si les hypothèses de l’étude restent pertinentes. Notez sa réponse dans le dossier.
Comparer les terrassements sur un plan commun
Demandez que le devis sépare décapage de terre végétale, fouilles de fondations, tranchées de réseaux, déblais, remblais, évacuation, plateforme et remise en état. Pour chaque ligne, faites préciser la quantité ou sa méthode de mesure, la destination des matériaux et les exclusions. Deux prix ne se comparent pas si l’un comprend le transport des terres et l’autre non.
Une terre excavée n’est pas automatiquement un remblai adapté sous un ouvrage. Faites préciser qui vérifie son aptitude, où elle sera stockée et comment les remblais prévus seront exécutés et contrôlés. L’AQC décrit les désordres associés aux tassements de fondations : un sol hétérogène ou remanié mérite une réponse de conception, pas une estimation improvisée sur le volume visible.
Sur une parcelle en pente, demandez une coupe qui montre talus temporaires, niveaux finis, terres retenues et proximité des constructions voisines. Faites chiffrer séparément les soutènements, protections de fouilles ou accès spéciaux qui ne figurent pas dans le lot principal. Toute variante de plateforme doit être reportée sur les plans avec ses effets sur les seuils, l’accès et les fondations.
Prévoir l’eau et l’accès pendant le chantier
Avant la réalisation des réseaux définitifs, faites décrire où iront les eaux de pluie et de ruissellement, comment les fouilles seront protégées et qui décide de la reprise après une forte pluie. L’AQC rappelle que l’adaptation des fondations au terrain et la gestion de l’eau se préparent dès la conception. Un drain n’est donc pas une option automatique à ajouter sans connaître l’origine de l’eau, son exutoire et les effets possibles sur le sol.
Demandez le trajet des engins et livraisons, les charges envisagées, les protections de la voie et les responsabilités en cas de dégradation. Une entrée accessible à une voiture peut ne pas convenir à un camion chargé. Précisez aussi ce qui sera démonté ou remis en état après le chantier.
Si une démolition précède la construction, vérifiez auprès de la mairie si une autorisation est requise dans la commune ou le secteur concerné, comme l’indique Service-Public.fr. Pour un bâtiment construit avant le 1er juillet 1997, faites vérifier les obligations de repérage amiante avant démolition par un opérateur certifié ; le repérage spécifique est décrit par Service-Public.fr. Ajoutez au devis le tri, les filières et les justificatifs d’évacuation.

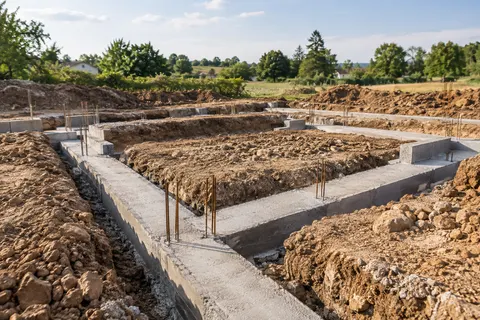

Créer un point d’arrêt avant les fondations
Avant coulage, demandez qu’un point d’arrêt soit organisé pour confronter le fond de fouille, les niveaux et le terrain observé aux plans et au rapport utilisés. L’AQC détaille les étapes de préparation et d’exécution des fondations. Si le sol, l’eau ou les dimensions observés diffèrent des hypothèses, faites obtenir une décision écrite des concepteurs compétents avant de poursuivre ou de recouvrir l’ouvrage.
Conservez le rapport de sol, les plans de terrassement et de fondation, le devis détaillé, les photographies datées avant recouvrement et le compte rendu des écarts et décisions. Ces pièces aident à vérifier ce qui a été prévu et réalisé ; elles ne remplacent pas une validation technique. Les guides ci-dessous précisent les points à demander pour chaque étape.
